CASE 03 ・ 教育遊戲專案|量產規劃

三個月、100 個角色|
先驗證,再量產

教育遊戲的角色互動動畫專案。我一開始沒有用過 Rive,從頭學習、摸索出可行的製作流程;先做兩隻樣本確認可行,再用 6 套骨架模板量產,並用進度清單每週確認進度。

期間2026.06 — 2026.09
角色專案規劃、製作與交付
協作客戶企劃、角色設計、動畫製作
工具Rive、Lottie、Figma、Notion
完成100 個角色的互動動畫
成果在需求持續調整下,3 個月內準時完成主要交付
做法從頭學 Rive 摸索製作流程,先做兩隻樣本確認可行,再用 6 套骨架模板量產,每週對照進度清單
教育遊戲主畫面|第一章森林小徑關卡地圖
遊戲主畫面|第一章「森林小徑」關卡地圖

TIMELINE時間軸

第 1–3 週

學習 Rive 與製作樣本

從頭學習 Rive,摸索可行的製作流程,先做兩隻樣本交給客戶確認。

第 4–7 週

建立骨架模板

樣本確認可行後,依體型與動作方式建立 6 套骨架模板。

每週

對照進度清單

每週確認完成數量,對照設定好的進度清單,落後就當週補回。

第 8–13 週

套用模板量產

依體型對應骨架套用素材量產,每批做完先自己檢查動作與互動是否正常,再分批交給客戶驗收。

這個順序跟硬體產品從打樣、試產到量產的邏輯很像,先用小批量驗證規格,確認沒問題才放大產量。

PROBLEMS遇到的問題與解法

關鍵決策客戶中途改規格|先算影響,再讓客戶決定

問題製作中途,客戶希望約 90% 素材從 PNG 去背改成 SVG,超出原本規格。
決策不直接答應、也不直接拒絕。先算出影響,素材工時會從 350 小時增加到約 560 小時(+60%),列進確認清單,請客戶決定哪些素材真的需要 SVG。
取捨全部照改,時程一定爆掉;直接拒絕,客戶的需求沒有被處理。用數字把選擇交給客戶。
結果客戶只把必要的素材改成 SVG,其餘維持 PNG,工期不延,準時交付。

100 個角色各自從頭做,一定來不及|先犧牲前期進度,換後期產能

問題每個角色都從零開始做動畫,工時會遠超過三個月。
解法前 7 週先學 Rive、做樣本、建模板,量產到第 8 週才開始;依體型與動作方式歸納成 6 套主骨架(漂浮、雙足、四足、飛行等)加 6 個可拆裝模組(尾巴、翅膀、武器等),後續角色只要換素材就能套用。
結果量產階段變成「套皮」,製作時間大幅縮短。
六個章節的角色依 A 到 F 六種骨架類型分類
六個章節的角色,依 A–F 六種骨架類型分類,同一列可以共用骨架

沒用過 Rive,也沒有現成的製作流程

問題這個專案指定用 Rive 製作互動動畫,但我一開始沒有用過,也沒有現成的流程可以參考。
解法從頭學習 Rive,先做兩隻樣本把整個流程跑一遍,交給客戶確認可行。
結果摸索出可行的製作流程,確認後整理成後續量產沿用的標準。

時程幾乎沒有緩衝

問題100 個角色、每個 3 段動作加狀態機,估算約 482 小時,剛好排滿 13 週,任何一週落後都很難追回來。
解法訂出進度清單,每週確認完成數量,對照清單追蹤進度。
結果落後可以在當週發現、當週補回。

OUTPUT交付成果

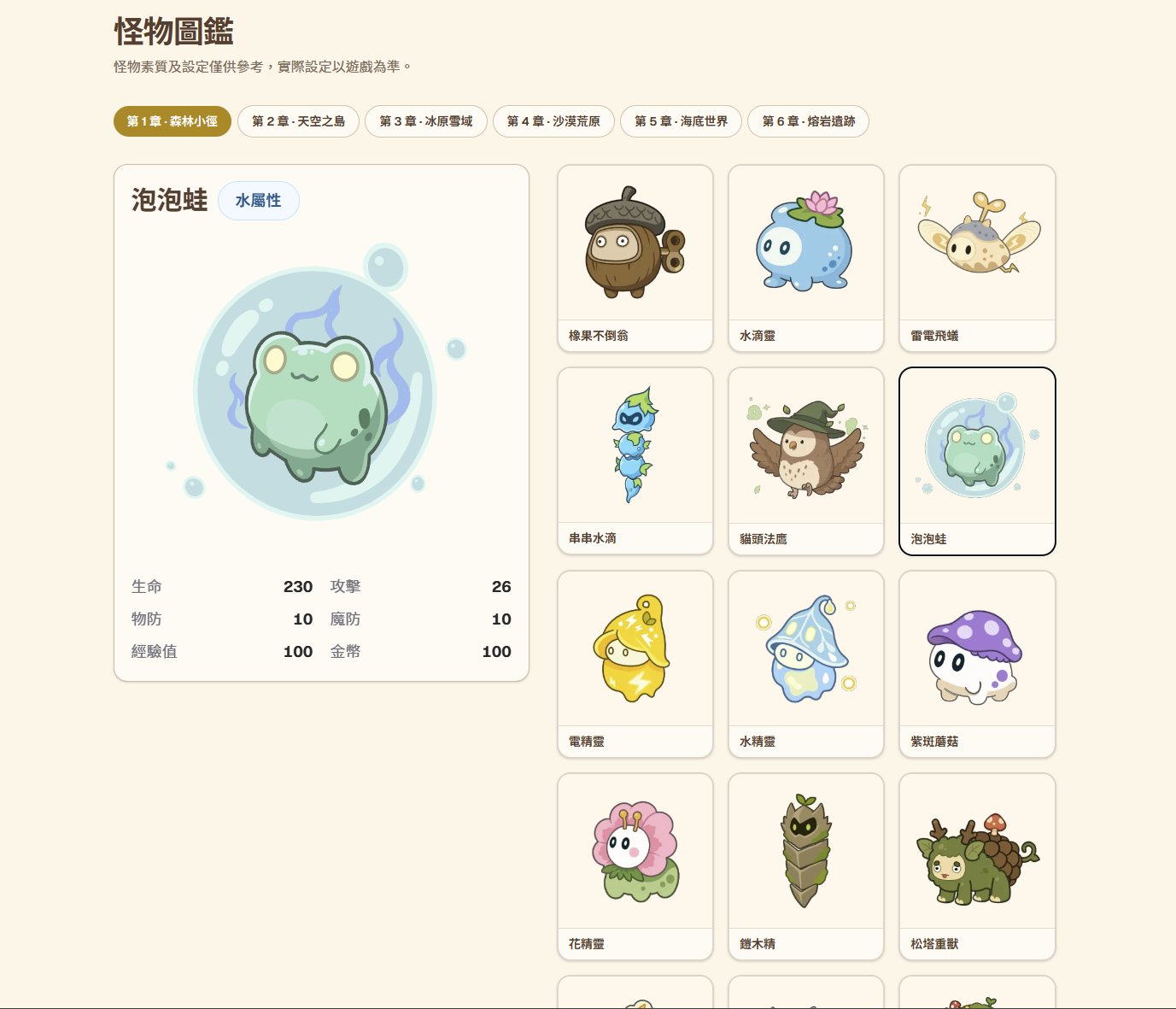

怪物圖鑑|第一章森林小徑
怪物圖鑑|第一章・森林小徑

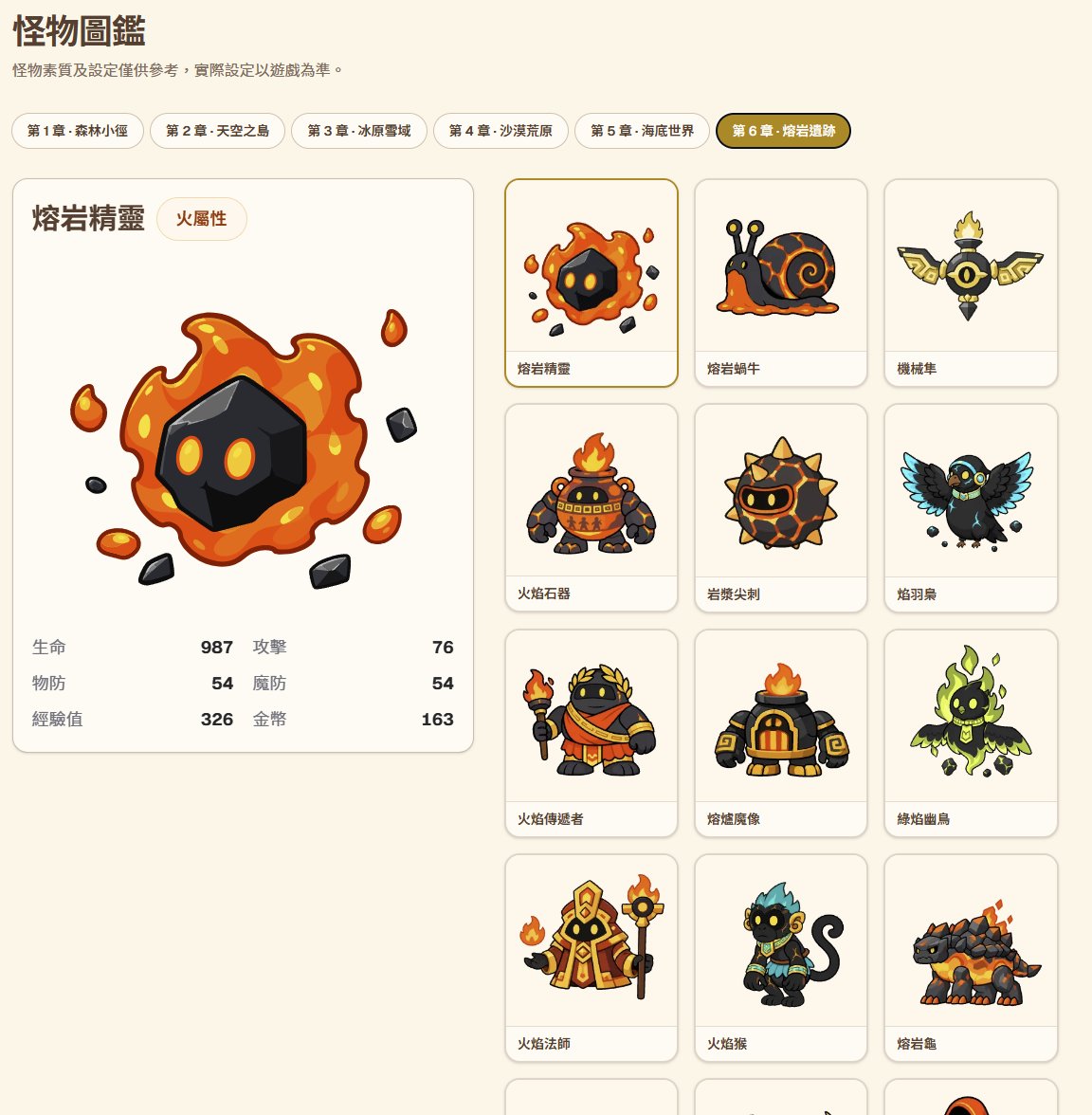

怪物圖鑑|第六章熔岩遺跡
怪物圖鑑|第六章・熔岩遺跡

RESULT結果

在需求持續調整的情況下,3 個月內準時完成主要交付。

面對不熟悉的工具和大量需求,先用少量樣本摸索出流程,再建立模板量產,並用進度清單每週追蹤,才能在期限內交付。
